WBS, או Work Breakdown Structure, הוא שיטה לפירוק פרויקט לתוצרים קטנים, מוגדרים וברי ניהול.
מבנה תכולת העבודה מאפשר להגדיר בצורה מדויקת מה הפרויקט צריך לספק, ולבנות בסיס לתכנון, בקרה וניהול אפקטיבי.
ניהול פרויקטים בארגונים אינו מתחיל בלוחות זמנים או בכלי תוכנה, אלא בהגדרה ברורה של התכולה. ככל שהפרויקט מורכב יותר, כך נדרש מנגנון שמתרגם מטרות כלליות לרכיבים שניתן לנהל בפועל.
לפי תקן PMBOK, WBS הוא אחד הכלים המרכזיים להגדרת תכולת הפרויקט ומהווה בסיס לכל שלבי התכנון.
בקצרה
WBS מתאר תוצרים, לא פעולות. רשימת משימות עונה על "מה עושים", WBS עונה על "מה צריך להיות מוכן".
הפירוק נעשה לפי כלל ה-100%: כל רמה מכילה את מלוא התכולה של הרמה שמעליה, לא פחות ולא יותר.
- היחידה הנמוכה נקראת חבילת עבודה (Work Package) — הרמה שבה אפשר להקצות אחריות, להעריך זמן ותקציב ולמדוד ביצוע.
- WBS אינו שייך למתודולוגיה אחת. הוא רלוונטי בניהול מסורתי, בגישות היברידיות וגם כשכבת־על מעל עבודה בסביבת Agile
- לפי תקן PMBOK של PMI, WBS הוא אחד הכלים המרכזיים להגדרת תכולת הפרויקט ולבניית קו הבסיס לתכולה (Scope Baseline).

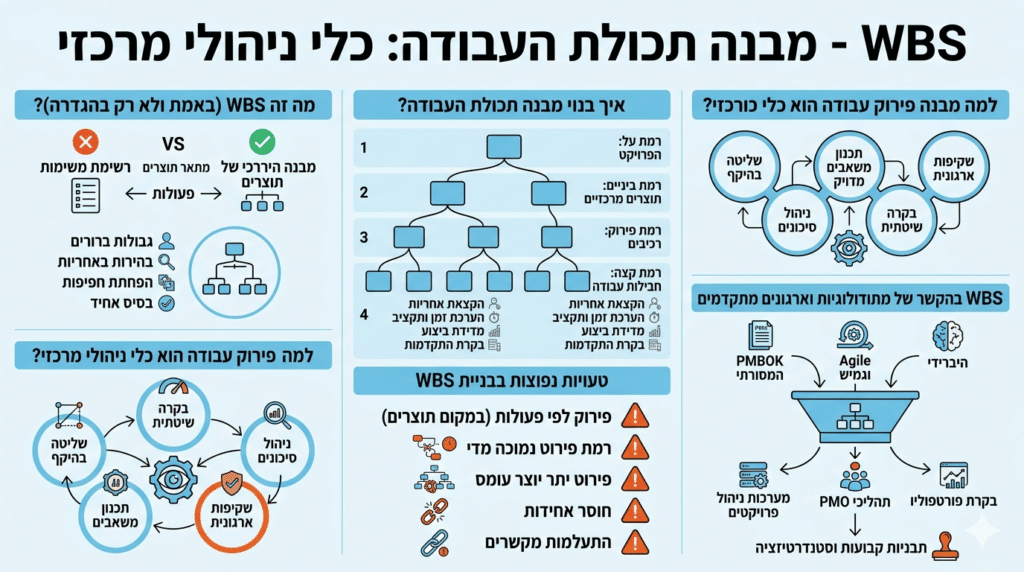

מה זה WBS (באמת ולא רק בהגדרה)?
WBS הוא מבנה היררכי שמייצג את כלל תוצרי הפרויקט. הוא אינו רשימת משימות, אלא פירוק שיטתי של מה שהפרויקט צריך לספק. ההבחנה הזו קריטית שכן משימות מתארות פעולות ואילו WBS מתאר תוצרים.
המשמעות היא שינוי בגישה הניהולית. במקום לשאול "מה עושים עכשיו", מתמקדים בשאלה "מה צריך להיות מוכן בסוף". גישה זו יוצרת:
גבולות ברורים להיקף הפרויקט
הפחתת חפיפות בין צוותים
בהירות באחריות
בסיס אחיד לתכנון ולבקרה
בפרויקטים מורכבים, זהו ההבדל בין ניהול מבוסס נתונים לבין עבודה אינטואיטיבית.
מה WBS אינו?
כדי למנוע בלבול נפוץ, כדאי להבחין בין WBS לבין מבנים אחרים שנראים דומים:
| המבנה | מה הוא מתאר | מתי משתמשים בו |
|---|---|---|
| WBS — מבנה תכולת עבודה | תוצרי הפרויקט | הגדרת תכולה, בסיס לתכנון ובקרה |
| OBS — מבנה ארגוני | יחידות ארגוניות ואחראים | שיוך אחריות לתוצרים |
| RBS — מבנה סיכונים | קטגוריות סיכון בפרויקט | ניתוח וניהול סיכונים |
| CBS — מבנה עלויות | סעיפי עלות ותקציב | תמחור ובקרה תקציבית |
| רשימת משימות / גאנט | פעולות ורצף ביצוע בזמן | תזמון וניהול יומיומי |

מה ההבדל בין WBS לרשימת משימות?
ההבדל המהותי הוא שה-WBS מתאר תוצרים ואילו רשימת משימות מתארת פעולות. ה-WBS נבנה ראשון, ורשימת המשימות והגאנט נגזרים ממנו — לא להפך.
| ציר השוואה | WBS | רשימת משימות / גאנט |
|---|---|---|
| מה מיוצג | תוצרים (Deliverables) | פעולות ומשימות |
| שאלה מנחה | מה צריך להיות מוכן? | מי עושה מה ומתי? |
| מימד הזמן | אין. המבנה סטטי | ציר זמן, תלויות ואבני דרך |
| רמת יציבות | יציב יחסית לאורך הפרויקט | משתנה תדיר |
| שימוש עיקרי | הגדרת תכולה ובקרה | ביצוע וניהול שוטף |
| מה קורה בלעדיו | חריגות תכולה וחוסר בהירות | חוסר סנכרון בביצוע |
בפועל, פרויקטים רבים מדלגים על השלב הראשון וניגשים ישירות לגאנט. התוצאה כמעט תמיד זהה: לוח זמנים מפורט שמתאר עבודה שלא בטוח שהיא מלוא התכולה הנדרשת.
איך בנוי מבנה תכולת העבודה?
מבנה תכולת העבודה בנוי בצורה היררכית, כאשר כל רמה מפרקת את הרמה שמעליה. לפני שמסתכלים על הרמות עצמן, חשוב להבין עיקרון מרכזי והוא שהפירוק צריך לשרת ניהול, לא רק תיעוד.
מבנה טיפוסי כולל:
- רמת על: הפרויקט כולו
- רמת ביניים: תחומים או תוצרים מרכזיים
- רמת פירוק: רכיבים מפורטים יותר
- רמת קצה: חבילות עבודה
חבילת עבודה היא היחידה הניהולית הבסיסית.
בשלב זה ניתן:
- להקצות אחריות
- להעריך זמן ותקציב
- למדוד ביצוע
- לבקר התקדמות
רמת הפירוט אינה קבועה, והיא תלויה במורכבות הפרויקט וברמת השליטה הנדרשת.
למה מבנה פירוק עבודה הוא כלי ניהולי מרכזי?
מבנה פירוק עבודה אינו רק שלב בתכנון, אלא בסיס לפעילות הניהולית כולה.
כאשר מבנה תכולת העבודה מוגדר נכון, הוא מאפשר מעבר ברור בין תכנון לביצוע, ומייצר שפה משותפת בין כל הגורמים המעורבים.
התרומה שלו באה לידי ביטוי במספר מישורים מרכזיים:
- שליטה בהיקף הפרויקט
הגדרה מדויקת של מה כלול ומה לא, והפחתת חריגות Scope - תכנון משאבים מדויק
התאמה בין תכולה לבין כוח אדם, זמן ותקציב - בקרה שיטתית
כל רכיב ניתן למדידה ולהשוואה מול התכנון - ניהול סיכונים
זיהוי מוקדם של נקודות מורכבות - שקיפות ארגונית
יישור קו בין הנהלה, PMO וצוותי ביצוע
בארגונים המנהלים מספר פרויקטים במקביל, WBS אחיד תורם גם לניהול פורטפוליו וליכולת השוואה בין פרויקטים.
מהן הטעויות הנפוצות בבניית WBS?
למרות שמדובר בכלי בסיסי, יישום לא נכון פוגע בכל שלבי הפרויקט שאחריו. הבעיה בדרך כלל אינה טכנית אלא נובעת מהגדרה לא מדויקת של תכולה.
| הטעות | למה היא קורית | ההשלכה |
|---|---|---|
| פירוק לפי פעולות במקום לפי תוצרים | חשיבה של "מה עושים" | ה-WBS הופך לרשימת משימות ומאבד את תפקידו |
| רמת פירוט נמוכה מדי | רצון לסיים מהר | אי אפשר להקצות אחריות או להעריך עלות |
| פירוט יתר | ניסיון לשלוט בכל פרט | עומס ניהולי ותחזוקה בלתי אפשרית |
| חוסר אחידות בין ענפי המבנה | בנייה על ידי גורמים שונים | אי אפשר להשוות בין חלקי הפרויקט |
| התעלמות מהקשרים בין רכיבים | מיקוד ברכיב הבודד | תלויות מתגלות בביצוע ולא בתכנון |
| ויתור על מילון WBS | לחץ זמן בתכנון | פרשנויות סותרות לאותו רכיב |
התוצאה המצטברת של הטעויות הללו זהה כמעט תמיד: אובדן שליטה, עיכובים וחריגות תקציב שמתגלים מאוחר מכדי לתקן בזול.
WBS בהקשר של מתודולוגיות ניהול פרויקטים
WBS משתלב במגוון מתודולוגיות ואינו מוגבל לגישה אחת.
בניהול פרויקטים מסורתי, הוא מהווה בסיס לתכנון לינארי. בגישות היברידיות, הוא מספק יציבות לצד גמישות. גם בסביבות Agile, נדרש מבנה על שמגדיר את התוצרים הכוללים.
המשותף לכל הגישות הוא הצורך בהגדרה ברורה של תכולת הפרויקט.
איך ארגונים מתקדמים עובדים עם WBS היום?
בארגונים מתקדמים, WBS אינו מסמך חד פעמי שנכתב בתחילת הפרויקט ונשכח, אלא כלי ניהולי מתמשך המשולב במערך רחב יותר:
- מערכות ניהול פרויקטים ותיקי עבודה
- תהליכי PMO ותבניות ארגוניות מחייבות
- מנגנוני בקרה, דיווח וניהול ערך מוכר
- ניהול פורטפוליו והשוואה בין פרויקטים
תבניות WBS לפרויקטים חוזרים הן אחד המנופים המשמעותיים ביותר. ארגון שמבצע פרויקטים דומים שוב ושוב יכול לבנות תבנית מאושרת אחת, לקצר את זמן התכנון ולשפר את איכות ההערכות בכל מחזור.
בשנים האחרונות נוספה לכך שכבת כלי בינה מלאכותית שמייצרת טיוטת WBS ראשונית מתוך מסמך אפיון. הכלים הללו חוסכים זמן בשלב הראשוני, אך אינם מחליפים את שיקול הדעת הניהולי: תוקף המבנה נקבע בבדיקה מול כלל ה-100%, מול קריטריוני הקבלה של הלקוח ומול היכולת האמיתית של הארגון לנהל את הרכיבים שנוצרו.
שאלות ותשובות נפוצות בנושא
WBS, או Work Breakdown Structure, הוא מבנה היררכי שמפרק את הפרויקט לתוצרים קטנים, מוגדרים וברי ניהול. מבנה תכולת העבודה מגדיר בדיוק מה הפרויקט צריך לספק, ומשמש בסיס לתכנון, לבקרה ולניהול אפקטיבי. לפי תקן PMBOK של PMI, זהו אחד הכלים המרכזיים להגדרת תכולת הפרויקט ולבניית קו הבסיס לתכולה.
WBS מתאר תוצרים ואילו רשימת משימות מתארת פעולות. ה-WBS עונה על השאלה מה צריך להיות מוכן בסוף, בעוד רשימת משימות וגאנט עונים על מי עושה מה ומתי. סדר העבודה הנכון הוא לבנות תחילה את ה-WBS ורק ממנו לגזור את רשימת המשימות ולוח הזמנים, ולא להפך.
כלל ה-100% קובע שכל רמה במבנה מכילה את מלוא התכולה של הרמה שמעליה, לא פחות ולא יותר. המשמעות היא שסכום תת הרכיבים חייב לכסות את הרכיב שמעליהם במלואו, בלי תוספות ובלי חוסרים. זהו מבחן התוקף המרכזי של המבנה ובאמצעותו בודקים אם הפירוק תקין.
חבילת עבודה היא היחידה הנמוכה ביותר במבנה תכולת העבודה והיחידה הניהולית הבסיסית של הפרויקט. ברמה זו אפשר להקצות אחריות, להעריך זמן ותקציב, למדוד ביצוע ולבקר התקדמות. רמת הפירוט הנדרשת אינה קבועה והיא נגזרת ממורכבות הפרויקט ומרמת השליטה הנדרשת.
מבנה תכולת העבודה מייצר שפה משותפת בין כל הגורמים המעורבים ומאפשר מעבר ברור בין תכנון לביצוע. הוא תורם לשליטה בהיקף הפרויקט ולהפחתת חריגות תכולה, לתכנון משאבים מדויק, לבקרה שיטתית מול התכנון, לזיהוי מוקדם של נקודות מורכבות ולשקיפות בין ההנהלה, ה-PMO וצוותי הביצוע. בארגונים המנהלים כמה פרויקטים במקביל, WBS אחיד תורם גם לניהול פורטפוליו וליכולת השוואה בין פרויקטים.
הטעות הנפוצה ביותר היא פירוק לפי פעולות במקום לפי תוצרים, שהופך את ה-WBS לרשימת משימות ומאבד את תפקידו. טעויות נוספות הן רמת פירוט נמוכה מדי שאינה מאפשרת להקצות אחריות או להעריך עלות, פירוט יתר שיוצר עומס ניהולי, חוסר אחידות בין ענפי המבנה, התעלמות מהקשרים בין רכיבים וויתור על מילון WBS. התוצאה המצטברת כמעט תמיד זהה: אובדן שליטה, עיכובים וחריגות תקציב שמתגלים מאוחר מדי.
כן, WBS אינו שייך למתודולוגיה אחת והוא רלוונטי גם בסביבות Agile כשכבת על שמגדירה את התוצרים הכוללים. בניהול פרויקטים מסורתי הוא משמש בסיס לתכנון לינארי, ובגישות היברידיות הוא מספק יציבות לצד גמישות. המשותף לכל הגישות הוא הצורך בהגדרה ברורה של תכולת הפרויקט.
כלי בינה מלאכותית יכולים לייצר טיוטת WBS ראשונית מתוך מסמך אפיון ולחסוך זמן בשלב הראשוני, אך הם אינם מחליפים את שיקול הדעת הניהולי. תוקף המבנה נקבע בבדיקה מול כלל ה-100%, מול קריטריוני הקבלה של הלקוח ומול היכולת האמיתית של הארגון לנהל את הרכיבים שנוצרו. מנוף משמעותי נוסף הוא בניית תבניות WBS מאושרות לפרויקטים חוזרים, שמקצרות את זמן התכנון ומשפרות את איכות ההערכות בכל מחזור.
